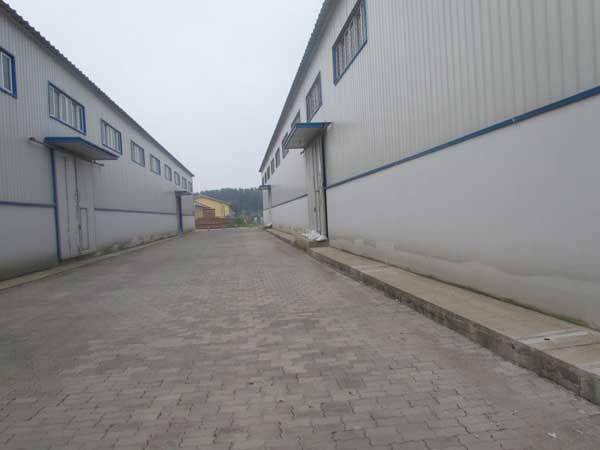

工程阶段性进展,主体完成墙体验收2013-06-25
2013年6月21日上午10点,建设局墙体材料改革办公室莅临我公司正在建设中的物流服务中心,主体的墙体进行了验收工作,参加单位:秦皇岛365bet娱乐注册_365彩票娱乐平台_365beat提现流程 物流有限公司、中为建筑工程有限公司、秦皇岛市公信工程…...
关于加强中央储备商品安全管理有关工作的通知2013-06-27
商务部办公厅关于加强中央储备商品安全管理有关工作的通知文章来源:商务部市场运行和消费促进司(国家茧丝绸协调办公室) 近日,中储粮黑龙江林甸直属库、中石化大连油库、吉林宝源丰禽业有限公…...
2013年7月8日主体验收2013-07-24
我公司于2013年7月8日进行了主体的验收工作,参加方为:建设局质量监督站、中为建筑工程有限公司、河北燕大设计工程有限公司、秦皇岛公信监理、华勘工程地质勘查、365bet娱乐注册_365彩票娱乐平台_365beat提现流程 物流工程部;参加人员:质监…...
物流服务中心工程进展2013-07-31
我公司本物流服务中心工程7月11日开始楼内墙体喷浆工作,同时室内回填土工作交叉进行。7月12日开始室内一层地面砼开始施工,7月15日一次地面砼工序施工完毕。7月18日—7月26日楼内、外抹灰工程施…...

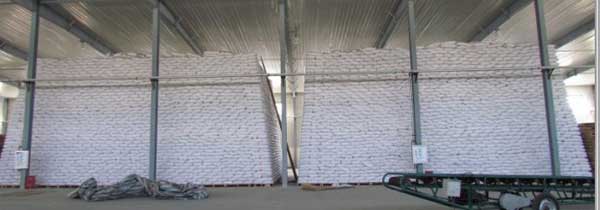

国储糖工作接近尾声2013-08-06
在领导的细心指导下,和团队的辛勤工作,国储糖工作已将近尾声,2号库已封库,等待接下来的保养和预防、安全等工作。3号库目前已完成二分之一。此次浩大的存储工作,积累和学习了很多库房的专业知…...
完美的八月--国储糖入库工作顺利完成2013-08-20
紧张又充实、忙碌又愉快的收储工作,在不知不觉中已经结束了,各部门之间行动上高度统一。加强团结,下设质检,数检,装卸,码垛,后勤等服务。克服了高温,酷暑,梅雨等不利因素,始终保持高涨的…...

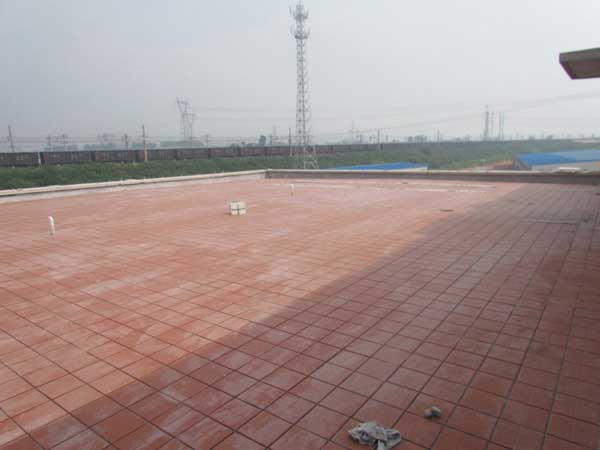

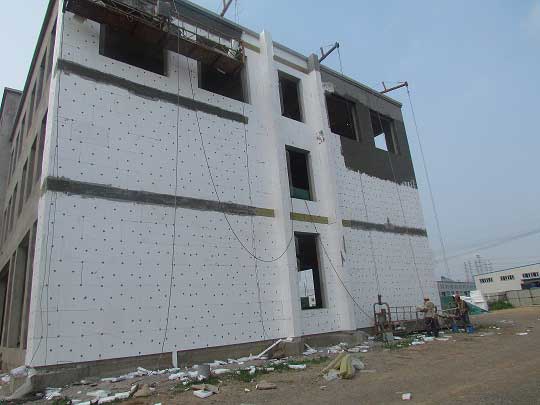

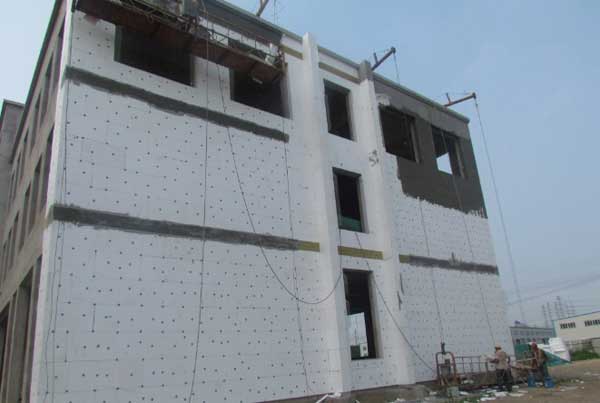

物流服务中心工程进展2013-08-22
我公司本物流服务中心工程截至8月20日外墙保温工程已施工全部工程的百分之95 ,内墙刮腻子和楼内消防工程持续进行中,卫生间和上人屋面防水工程已完毕。楼内地砖和上人屋面地砖铺设工程已进入收尾…...
八月初秋——天气像国储糖一样甜蜜2013-08-27
我们打着公司的旗帜(秦皇岛365bet娱乐注册_365彩票娱乐平台_365beat提现流程 物流有限公司),喊着我们的口号:快乐工作,幸福生活!唱起团结就是力量,伴随着高昂的气势,来到了承德避暑山庄,为此次国储糖工作顺利结束齐声喝彩,这不是结束…...
仓储部对员工进行养护制度培训2013-08-28
为确保库内所有物资商品的正常出入库,仓储部对员工进行商品养护制度培训。主要是加强仓库的温湿度管理,保持物资储存的合理温湿度 。对库存的特殊商品,根据其商品特性要求采取相应的措施,保证…...
安全生产,全面整改。2013-09-02
为进一步加强安全生产工作,深入吸取事故教训,促进安全生产形势的稳定好转,公司及时下发通知,传达公司关于开展安全生产大检查的精神,各部门按照公司通知要求,结合季节性工作特点,深入开展了…...

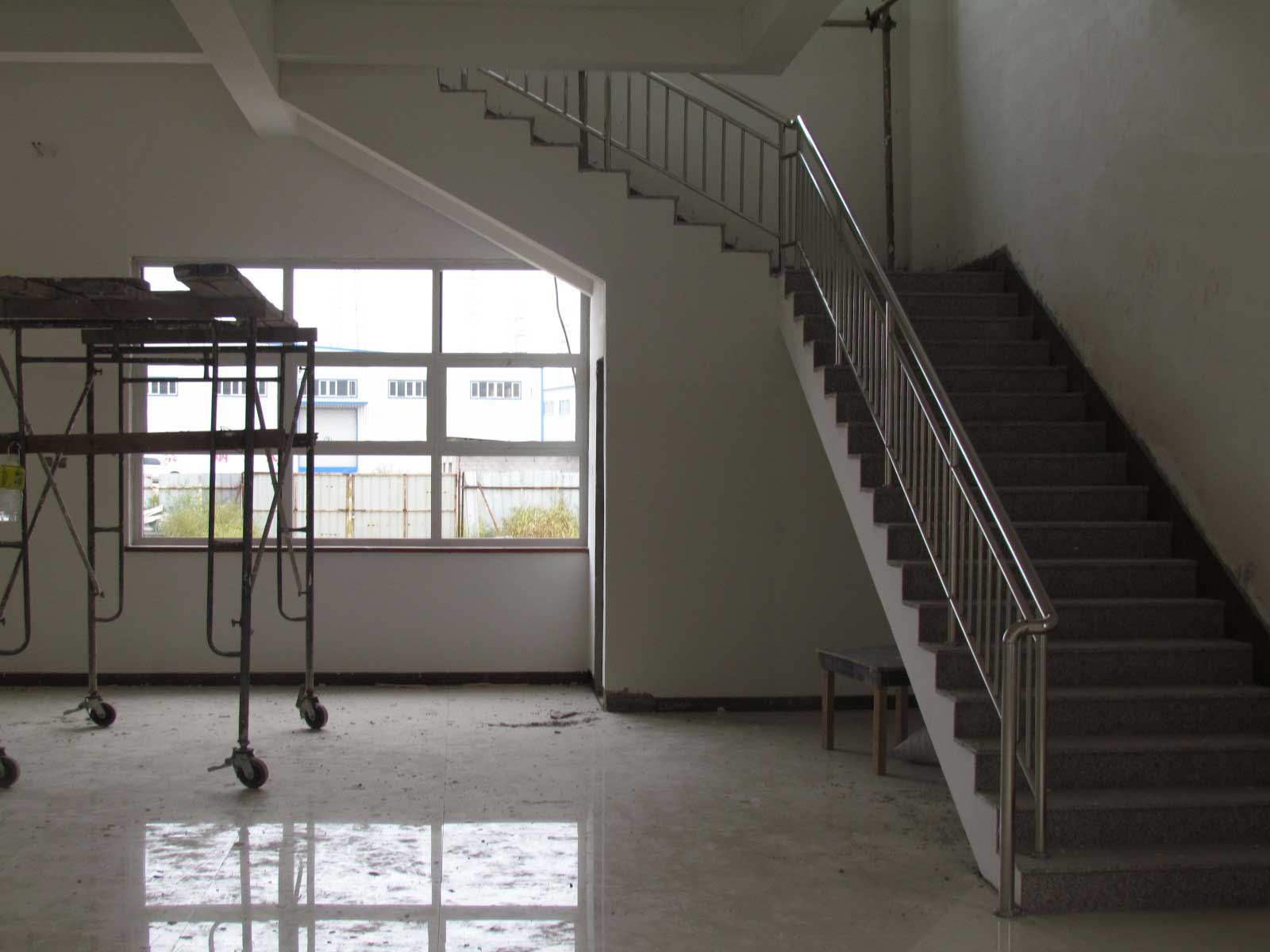

在安全的前提下,工程持续施工。2013-09-03
本物流服务中心工程截至9月2日弱电网线穿线工程已完毕。窗框工程已施工工程的百分之85, 窗台板安装完毕,楼梯踏步板已施工工程的百分之70。空调队伍已进场施工。5#B库房的方案设计及施工单位,于…...

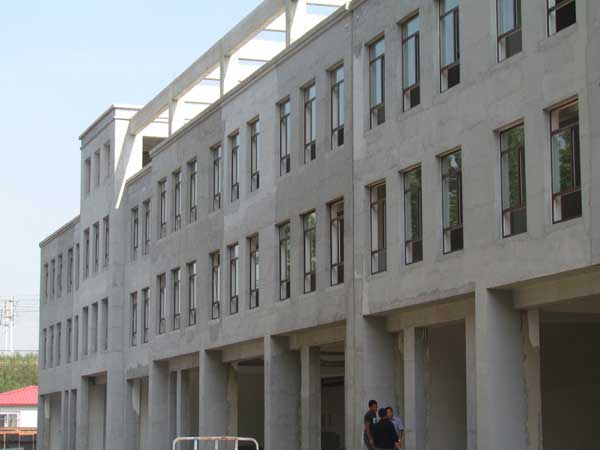

工程在九月12013-09-12
我公司本物流服务中心工程截至9月11日内墙刮腻子已进行收尾工程,弱电网线穿线连接工程已完毕,楼内开关、插座穿线工程已施工工程的百分之70。窗框工程已施工完毕,玻璃安装工程的百分之50,楼梯…...
